Смета на ремонт полезна только тогда, когда по ней можно принять решение: понять объём работ, проверить количество материалов, сопоставить предложения исполнителей, увидеть расхождение между планом и фактом и объяснить каждое изменение бюджета. Одна итоговая сумма такой задачи не решает. Нужна структура, в которой каждая работа и покупка привязаны к помещению, единице измерения, количеству и этапу ремонта.
Самостоятельный расчёт лучше строить не от денег, а от физического объёма проекта. Сначала фиксируют границы ремонта и размеры квартиры, затем раскладывают процесс на операции, после этого считают материалы и только в конце подставляют актуальные расценки. Такой порядок снижает риск пропустить подготовительные работы, инженерные позиции, доставку, подъём, расходники и изменения, которые обычно появляются уже после начала ремонта.
У Xeon Live есть отдельный разбор самостоятельного расчёта ремонта; здесь сосредоточимся на рабочей методике, которую удобно применять как систему контроля проекта. Правильная смета должна отвечать не только на вопрос о сумме, но и на более практичные вопросы: что именно делаем, где, в каком объёме, какими материалами, кто отвечает за закупку и выполнение, когда позиция нужна и как будет зафиксирован фактический расход.
Для частного ремонта смету удобно воспринимать как связку трёх документов. Первый — техническая основа: обмеры, план помещений, проёмы, инженерные точки, зоны отделки. Второй — расчётный реестр работ и материалов. Третий — журнал исполнения, где план сопоставляется с фактическими закупками, оплатами и согласованными изменениями. Когда эти слои не смешаны, любой перерасход можно разложить на причину: вырос объём, изменилась технология, заменён материал, добавлена операция или изменились условия поставки.
Главный критерий качества — воспроизводимость. Другой человек должен открыть документ и понять, откуда взялось количество, что входит в строку, что не входит и к какому результату относится. Это особенно важно, когда ремонт длится несколько месяцев, меняются исполнители или решение принимает не один человек, а семья, собственник с дизайнером либо заказчик с подрядчиком.
Большинство ошибок появляется не в арифметике, а раньше — в неполных исходных данных. Таблица не исправит неверный обмер, пропущенную нишу, неучтённый демонтаж или решение о переносе розеток, принятое после закупки отделки. Поэтому перед расчётом нужно заморозить хотя бы базовую конфигурацию проекта: что остаётся, что демонтируется, что строится заново и какие инженерные системы затрагиваются.
Составьте перечень всех зон квартиры и для каждой задайте сценарий. В одной комнате бывает только косметическое обновление, в другой — полный демонтаж, выравнивание оснований и новая электрика. В санузле к отделке добавляются гидроизоляция, сантехнические коммуникации и вентиляция. В кухне появляются отдельные требования к электрическим линиям, выводам воды, фартуку и встроенной мебели. Такое разделение не даёт механически копировать одинаковые строки туда, где состав работ отличается.

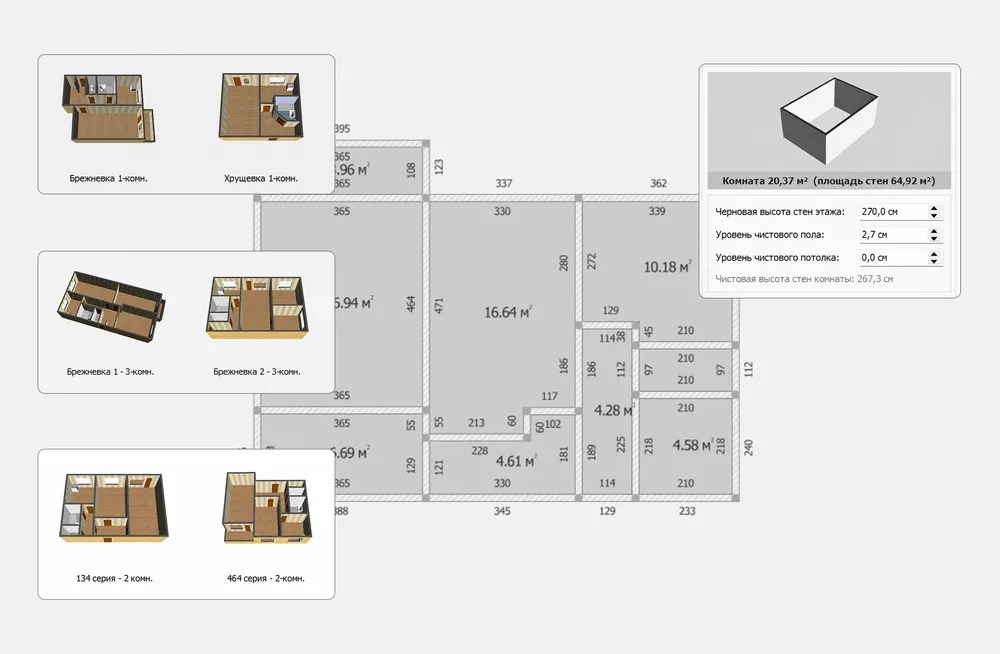

Даже при наличии плана от застройщика нужны фактические размеры. В отдельной инструкции Xeon Live подробно разобран обмерный план квартиры. Для сметы критичны длины стен, высота помещений, размеры и глубина проёмов, ниши, выступы, колонны, участки разной отделки и положение инженерных точек. Эти данные связывают геометрию объекта с количеством работ и материалов.
Для простой прямоугольной комнаты можно начать с трёх параметров: длины, ширины и высоты. Но реальный ремонт почти всегда требует детализации. Оконный проём уменьшает чистую площадь окраски стены, зато добавляет откосы и подоконник. Дверь уменьшает площадь отделки, но создаёт отдельные позиции по коробке, доборам и наличникам. Короб коммуникаций уменьшает полезную площадь пола, но добавляет плоскости, углы и ревизионный доступ. Поэтому смета должна считать не абстрактную площадь комнаты, а конкретные поверхности и элементы.
До окончательного расчёта полезно хотя бы в упрощённом виде подготовить дизайн-проект квартиры. Он нужен не для красивой картинки, а для фиксации решений: где будут перегородки, какое покрытие используется в каждой зоне, где заканчивается плитка, какие двери остаются, где размещается мебель и какие участки требуют особой подготовки. Чем позже принимается такое решение, тем больше строк приходится пересчитывать.
Если ремонт затрагивает электрику, сантехнику, отопление, вентиляцию или сложные строительные узлы, одной визуальной планировки недостаточно. Нужна техническая схема, на которой понятны трассы, точки подключения, оборудование и последовательность монтажа. Такой проект позволяет считать не только финишные приборы, но и скрытую часть: кабели, трубы, крепления, короба, автоматы, коллекторы, закладные и сопутствующие работы.
При сложном капитальном ремонте удобно сверяться с отдельным материалом Xeon Live о том, как подготовить технический проект квартиры. Для сметы это способ убрать из категории прочих работ те позиции, которые на самом деле можно заранее посчитать по чертежам.
Смета становится управляемой, когда строится в той же логике, что и сам ремонт. Удобно использовать декомпозицию: сначала этап, затем помещение, затем конструкция, затем конкретная операция. Не нужно стремиться к профессиональной сметной номенклатуре, если задача — частный ремонт. Важнее единообразие: одинаковая работа во всех комнатах называется одинаково и измеряется одинаково.
Этот блок часто пропускают, потому что визуально он не создаёт нового интерьера. На практике он нужен почти в каждом проекте: освобождение помещения, перенос или укрытие мебели, защита лифта и общих зон по правилам объекта, демонтаж навесных элементов, временный свет, маркировка инженерных линий, упаковка сохраняемых предметов. В смете такие позиции отделяют от демонтажа: это помогает не оплачивать подготовку второй раз внутри других расценок.
Демонтаж следует детализировать по конструкциям. Снятие обоев, плитки, напольного покрытия, плинтусов, дверей, сантехники и старой электрики — разные операции. После каждой операции появляются связанные расходы: упаковка мусора, вынос, погрузка, вывоз, локальное восстановление основания. Если подрядчик предлагает одну строку на весь демонтаж, попросите расшифровку состава, иначе сравнить два предложения будет невозможно.
Сюда относятся операции, которые формируют геометрию и основание под финиш: перегородки, штукатурка, шпаклевание, стяжка, наливной пол, гидроизоляция, шумоизоляция, устройство коробов и закладных. Для них особенно важна связь с исходными данными. Площадь стены сама по себе не определяет количество штукатурной смеси: расход зависит от продукта и толщины слоя. Поэтому в расчёте храните отдельно площадь поверхности, проектную толщину или иной параметр и расход из технических данных выбранного материала.
Инженерный блок лучше не прятать внутри общестроительных работ. Электрика, водоснабжение, канализация, отопление, вентиляция и слаботочные линии имеют собственные единицы измерения и зависимость от схемы. Чем подробнее план точек, тем меньше неопределённость. Для кабеля и трубы важны трассы, для розеток и выключателей — количество точек, для щита — состав оборудования, для сантехники — отдельные подключения и запорная арматура.
Чтобы электрика не превратилась в строку без расшифровки, заранее составьте план розеток и выключателей. Он позволяет отдельно посчитать точки, трассы, подрозетники, монтажные работы и оборудование.
Освещение стоит вынести в собственную ведомость и связать с планом освещения: так видно не только число светильников, но и выводы, выключатели, драйверы, профили подсветки, закладные и монтаж.
Финишные работы обычно понятнее, но именно здесь легко смешать материал и работу. Для окраски должны быть отдельные строки на подготовку основания, грунтование, промежуточные операции и финишное покрытие. Для плитки — гидроизоляция при необходимости, клей, сама плитка, профили, затирка, герметик и работы по укладке. Для напольного покрытия — подготовка основания, подложка или клеевая система, покрытие, плинтус, пороги и монтаж. Такая детализация позволяет заменить материал без полного пересчёта труда и наоборот.
Эти расходы редко видны на визуализации, но они реальны: доставка, повторная доставка, разгрузка, подъём, хранение, вывоз мусора, аренда оборудования, мешки, плёнка, малярная лента, крепёж, диски, свёрла, кисти, валики, ёмкости и средства защиты. Их удобно собрать в отдельный раздел, а не размазывать по материалам. Тогда при изменении поставщика или графика можно обновить логистику, не трогая строительный объём.
Арифметика в бытовой смете простая, но формулы должны быть прозрачными. Сначала рассчитывают физический объём, затем применяют норму расхода или упаковку конкретного материала. Не подменяйте чистую площадь количеством упаковок: эти величины нужны обе, потому что первая используется для проверки работ, а вторая — для закупки.
Для прямоугольной зоны площадь пола равна произведению длины на ширину. Для Г-образного помещения разделите контур на несколько простых фигур, посчитайте их отдельно и сложите. Если часть пола занимает подиум, встроенный шкаф или технологическая зона, заранее решите, входит ли она в конкретный вид покрытия. Потолок в простом помещении обычно имеет ту же проекционную площадь, но стоимость работ может зависеть от коробов, ниш, перепадов, карнизов и закладных.
Удобный общий порядок: посчитать периметр помещения, умножить его на высоту, затем вычесть площади проёмов, если технология расчёта конкретной работы предполагает такое вычитание. После этого отдельно добавить откосы, ниши, короба и декоративные участки. Для разных работ одна и та же стена может иметь разные расчётные площади: например, часть поверхности закрыта плиткой, часть окрашивается, а за встроенной мебелью финиш может отличаться.
Плинтусы, карнизы, профили, кабель-каналы и часть инженерных трасс считают по длине. Периметр комнаты здесь только стартовая величина. Из него вычитают участки, где элемент не устанавливается, и добавляют отдельные линии, если они проходят внутри помещения. Для закупки учитывают длину одной планки или бухты и особенности соединений, но в смете храните исходную потребность в погонных метрах отдельно от количества упаковок.
Для расходных материалов используйте норму производителя именно для выбранного продукта и условий применения. Базовая формула выглядит так: площадь × расход на единицу площади × количество технологических слоёв или иной проектный коэффициент. Для штукатурки важна средняя толщина слоя, для краски — основание и укрывистость, для клея — формат облицовки и зуб шпателя, для наливного пола — толщина. Смета должна хранить эти параметры или ссылку на внутреннюю заметку, иначе число упаковок невозможно перепроверить.
Для материалов с раскладкой чистой площади недостаточно. Плитка зависит от формата, направления, подрезки, количества углов и рисунка. Обои — от ширины и длины рулона, высоты стены, раппорта и смещения рисунка. Гипсокартон и панели — от размера листа и схемы раскроя. Поэтому сначала определите раскладку, затем получите потребность в целых элементах. Не превращайте универсальный запас в магическую надбавку: его величина должна объясняться конкретной технологией, форматом и сложностью геометрии.
Выбор инструмента зависит от того, насколько подробно проработан проект и как вы будете контролировать ремонт. Для одного помещения достаточно структурированной таблицы. Для ремонта всей квартиры удобнее связать расчёт с планировкой. Для подрядчика или нескольких объектов полезен специализированный сервис с объектами, разделами и шаблонами. Ниже три практических сценария; первый — через «Дизайн Интерьера 3D», потому что он объединяет план квартиры и смету в одном проекте.

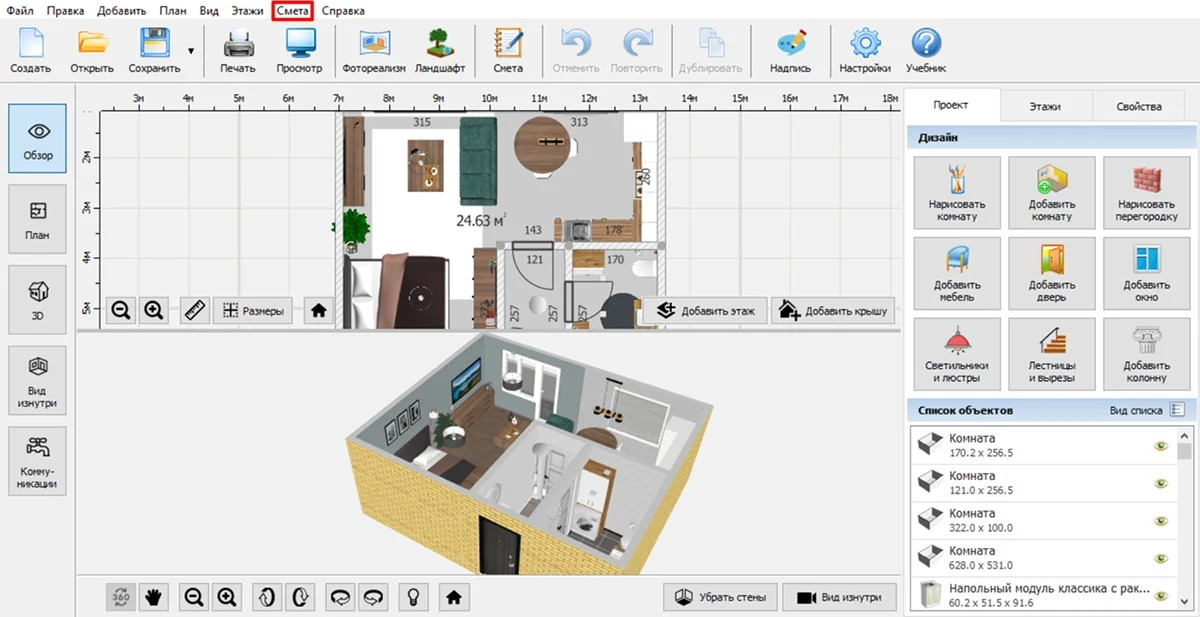

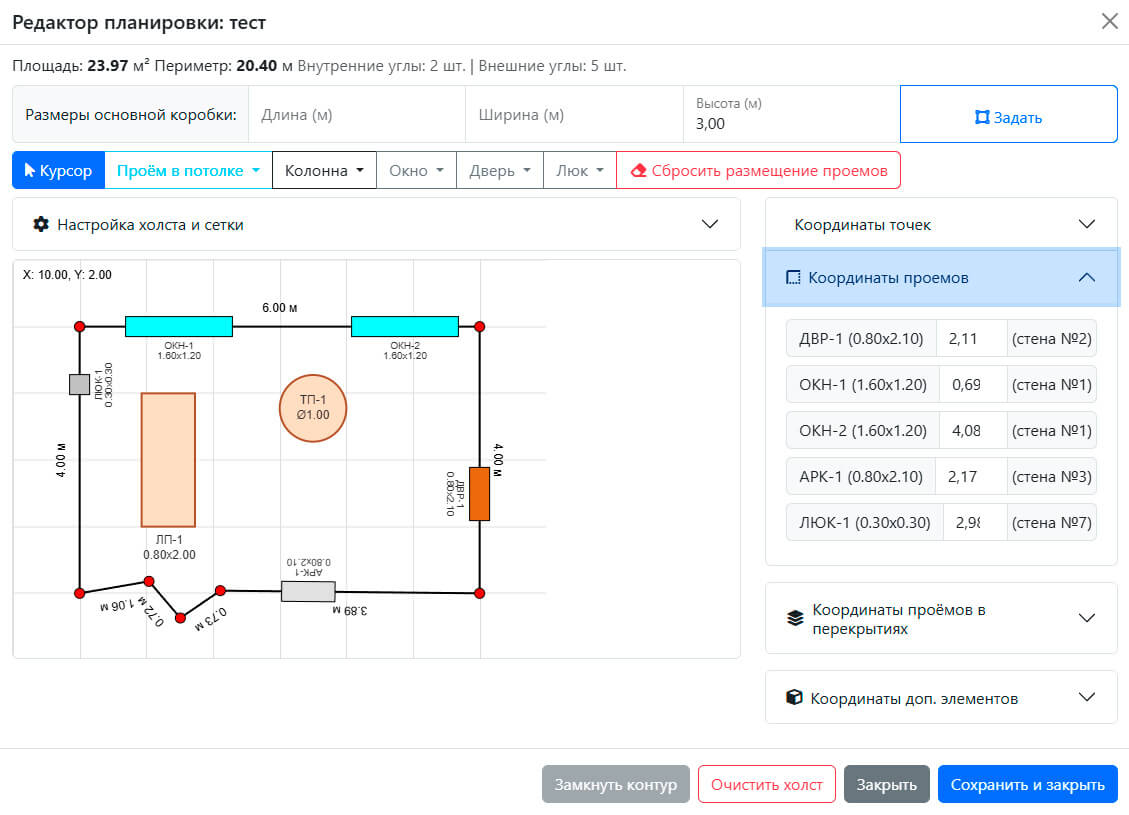

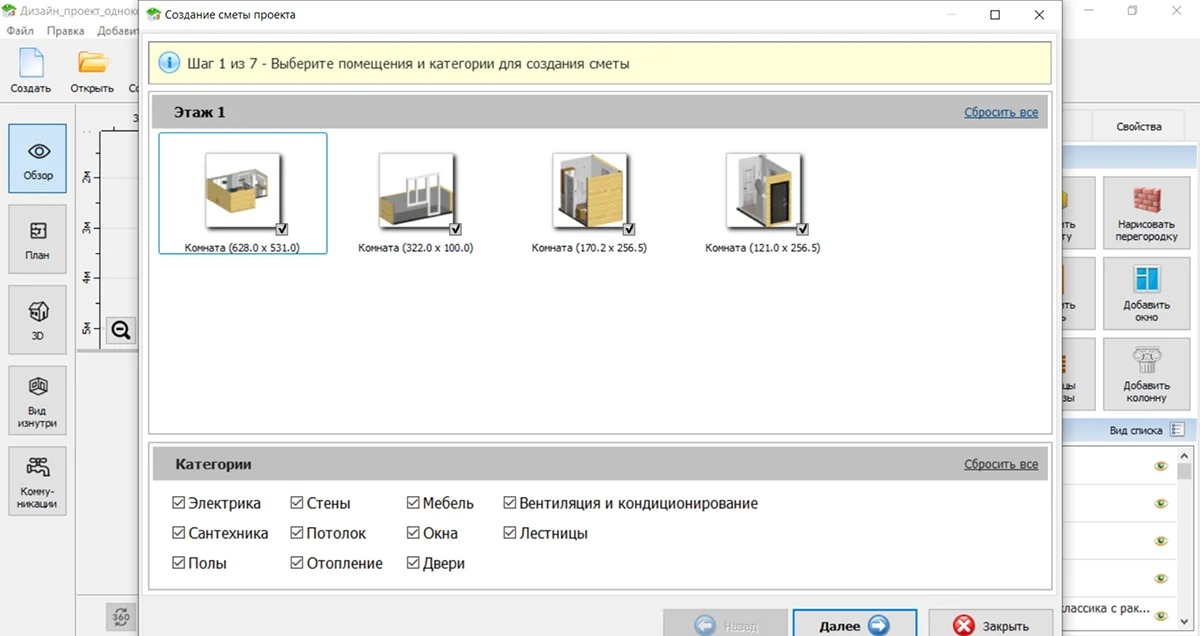

На Xeon Live есть отдельная страница о «Дизайн Интерьера 3D». Для самостоятельного ремонта этот вариант удобен тем, что расчёт начинается с геометрии помещения: можно перенести план, задать размеры стен, добавить двери, окна, отделку и мебель, а затем перейти к встроенной смете. В окне сметы выбираются помещения и категории, после чего позиции можно редактировать и дополнять.
Сильная сторона подхода — связь сметы с планом. При изменении планировки пользователь видит, какие помещения и объекты затронуты, а не редактирует абстрактную таблицу вслепую. Но встроенный расчёт всё равно требует аудита: не каждая хозяйственная или организационная трата возникает из 3D-модели. Доставка, повторный подъём, аренда инструмента, защита поверхностей и часть расходников должны быть проверены отдельно.
Собственнику квартиры, который планирует ремонт сам, хочет сначала привести в порядок геометрию и состав проекта, а затем получить предварительный расчёт по комнатам. Особенно полезен сценарий, когда отделка и мебель уже привязаны к конкретной планировке и важно не потерять позиции при переходе от дизайна к закупкам.
Excel подходит, когда нужна собственная структура без привязки к конкретной программе проектирования. Его сила — формулы, таблицы, фильтры, отдельные листы и возможность вести план и факт в одном файле. Для сметы лучше не начинать с длинного перечня товаров: сначала создайте справочник помещений и этапов, затем единообразные столбцы, после этого заполняйте строки.
Основной принцип — формулы должны ссылаться на ячейки с исходными данными, а не содержать зашитые суммы. Тогда изменение количества или ставки автоматически обновляет результат. Таблицы Excel также позволяют использовать структурированные ссылки: формула остаётся понятной при добавлении новых строк, а расчётный столбец заполняется по единому правилу.
Тем, кто предпочитает полностью контролируемую модель расчёта и готов самостоятельно выстроить структуру. Excel особенно удобен, когда проект уже подготовлен в другой программе, а основная задача — управлять большим числом строк, сравнивать варианты и регулярно обновлять план-факт.
СметаДома Online — специализированный облачный сервис для ремонтных и строительных смет. В нём есть редактор планировок, переменные для длины, ширины и площади, структура разделов и позиций, а также экспорт документов. Для частного собственника такой подход имеет смысл, когда расчёт уже приближается к профессиональному: много помещений, повторяющиеся виды работ, несколько вариантов документа и необходимость регулярно менять состав строк.
Специализированный сервис не отменяет исходные обмеры и проверку технологии. Автоматизация полезна, когда формула сама подставляет площадь или периметр, но неправильный контур помещения даст неправильный результат быстрее, чем ручной расчёт. Поэтому контрольный принцип остаётся тем же: любой объём должен быть связан с измеряемым объектом и понятной формулой.
Частному мастеру, прорабу или собственнику сложного объекта, которому уже недостаточно простой таблицы. Такой вариант уместен, когда смета используется не только для первичного бюджета, но и как рабочий документ по нескольким помещениям, этапам и версиям.
Независимо от инструмента одна строка должна описывать одну измеримую сущность: одну работу, один материал, один вид доставки или одну услугу. Чем меньше смыслов спрятано в строке, тем проще проверка. Формулировка вроде комплекс работ по санузлу неудобна: невозможно понять, включена ли гидроизоляция, сколько слоёв подготовки рассчитано, кто покупает расходники и что произойдёт при изменении площади плитки.
Разделение чистой потребности и закупочного количества важно для контроля. Работы нередко считают по квадратным метрам поверхности, а магазин продаёт материал упаковками. Если хранить только упаковки, вы потеряете возможность проверить объём работы; если хранить только чистую площадь — не увидите реальное количество закупки и остаток.
Изменения лучше не перетирать поверх согласованной версии. Создайте журнал: дата, инициатор, что изменено, причина, затронутые строки, влияние на срок, влияние на бюджет и статус согласования. Это превращает спор о том, почему ремонт стал дороже, в проверяемую историю решений. Даже при самостоятельном ремонте журнал полезен: через несколько недель сложно помнить, почему материал заменили или почему появилась повторная доставка.
Одна из самых неприятных ошибок — двойной учёт. Например, подготовка поверхности входит в комплексную расценку малярных работ и одновременно дублируется отдельными строками. Чтобы этого не происходило, для каждой операции фиксируйте состав. Если подрядчик использует комплексную позицию, расшифруйте, какие подоперации в неё входят, и уберите дубли из соседних разделов.
Вместо подготовки стен под покраску полезнее иметь набор операций: очистка, локальный ремонт, грунтование, выравнивание, шпаклевание, шлифование и подготовка под финиш. Это не означает, что смета обязана быть максимально длинной. Можно объединять работы, когда у них единая единица измерения, общий результат и прозрачный состав. Нельзя объединять позиции, если потом невозможно проверить объём или принять результат по отдельности.
Для подрядных работ смета должна помогать принимать этапы. До оплаты должно быть понятно, какой объём завершён, какие отклонения устранены и какие дополнительные работы были согласованы. Старайтесь не использовать строки, которые невозможно проверить физически. Если объём измеряется площадью, длиной или количеством точек, эта величина должна быть доступна для контрольного замера или подтверждаться чертежом.
Есть принципиальная разница между двумя ситуациями. В первой собственник сам меняет решение: добавляет перегородку, переносит светильники, выбирает другой материал. Во второй исходный проект остаётся прежним, но фактический расход превышает план. В журнале и план-факте эти причины должны иметь разные статусы. Иначе невозможно понять, где рост бюджета вызван новым решением, а где — ошибкой расчёта, закупки или выполнения.
Материальная часть сметы должна проходить полный цикл: потребность → закупка → выдача в работу → остаток → возврат или резерв. Без этого легко перепутать перерасход материала с запасом, который просто лежит на объекте. Для дорогих или партийных материалов фиксируйте артикул и партию; для расходников достаточно категории и количества, если они взаимозаменяемы.
Не используйте универсальные нормы из памяти для смесей, красок и клеёв, когда производитель указывает расход для своего продукта. В технических данных обычно описаны условия применения, тип основания и зависимость от толщины или числа слоёв. Смета должна опираться на эту норму, а не на среднее число из чужого ремонта. Если технология ещё не выбрана, строку лучше оставить как предварительную и отметить, что количество уточняется после выбора материала.
Запас материала — физическая часть закупки, связанная с подрезкой, боем, раппортом, раскроем и локальным ремонтом. Финансовый резерв — часть бюджета на согласованные непредвиденные обстоятельства. Их нельзя смешивать: израсходованный запас плитки не является финансовой неожиданностью, если он был заложен в схему раскладки; скрытый дефект основания, обнаруженный после демонтажа, относится к изменению объёма работ и требует отдельного решения.
По завершении помещения или этапа сравните закупку с фактическим расходом. Остаток можно вернуть, сохранить для локального ремонта, передать на следующий этап или списать как технологический. Важно зафиксировать действие. Это простой способ обнаружить ошибку: если по расчёту материал должен был почти закончиться, а осталось много целых упаковок, проверьте площадь, норму расхода и фактический объём выполненной работы.
Смета перестаёт быть полезной, если после начала ремонта в ней не фиксируют реальность. Плановая сумма нужна для решения до закупки или заказа работы. Фактическая сумма показывает, что произошло. Между ними должен быть столбец отклонения и причина. Само по себе отклонение не всегда проблема: оно возникает и при осознанном изменении проекта или выборе другой технологии. Проблема — необъяснимое отклонение без связанного решения.
Для бизнес-задачи это особенно важный принцип. Если ремонт выполняется для офиса, шоурума, студии, точки продаж или арендного помещения, смета становится частью управленческого контроля. Версионность и объяснимость отклонений позволяют отделить изменение требований бизнеса от ошибки исполнения и оценить влияние решения на срок открытия или готовность пространства.
Даже когда расчёт делает подрядчик, собственнику нужен собственный контрольный каркас. Не обязательно пересчитывать каждую строку профессиональной сметной программы. Достаточно привести документ к сравнимому виду: помещения, этапы, операции, единицы, количества и границы ответственности. После этого становится видно, где два предложения действительно отличаются по цене, а где просто имеют разный состав.
Два подрядчика могут назвать разные итоги из-за разной детализации. Один включает грунтование, укрытие и вынос мусора в комплексную расценку, второй показывает их отдельными строками. Сравнивать итог без нормализации состава бессмысленно. Сделайте контрольный перечень операций и отметьте напротив каждой, включена ли она в предложение. Только после этого сравнивайте стоимость одинакового набора работ.
Нельзя корректно сопоставить предложение по квадратному метру стены с укрупнённой ценой за комнату. Попросите развернуть объём или пересчитать на измеримую единицу. Это же относится к инженерным работам: цена за электрическую точку и цена за полный комплект электрики могут включать разный состав. В контрольной смете храните единицу, количество и описание результата.
Самая важная часть контроля начинается после утверждения первоначальной версии. Договоритесь, что дополнительная работа появляется в смете до выполнения: описывается причина, объём, стоимость и влияние на срок. После согласования создаётся новая версия или запись в журнале. Устные изменения разрушают план-факт, потому что потом невозможно отделить согласованное расширение проекта от ошибки исполнителя.
Одна и та же структура документа подходит для разных проектов, но глубина детализации должна соответствовать реальному риску. Косметическое обновление, отделка новостройки и капитальный ремонт вторичной квартиры различаются не количеством строк ради количества, а набором неопределённых работ. Чем больше скрытых конструкций и инженерных вмешательств, тем важнее резервировать не абстрактную сумму, а отдельные точки проверки, после которых смета уточняется.
При косметическом ремонте основной риск — недооценить подготовку основания и мелкие сопутствующие операции. Внешне задача выглядит простой: обновить стены, потолок и пол. После снятия старого покрытия основание проверяют на локальные дефекты; найденные повреждения добавляют в расчёт отдельными строками. Поэтому даже короткая смета должна разделять демонтаж старой отделки, подготовку, грунтование, финишный материал, расходники, защиту помещения и уборку. Если мебель остаётся в квартире, добавьте перемещение и укрытие, а также последовательность работ по комнатам, чтобы не повредить уже готовые поверхности.
Для такого сценария Excel часто оказывается достаточным: объём небольшой, геометрия понятна, а главная задача — не забыть подготовительные операции и вести фактические расходы. «Дизайн Интерьера 3D» полезен, когда вместе с отделкой меняется расстановка мебели или нужно сравнить несколько вариантов покрытия и планировки. Специализированная сметная система обычно нужна только тогда, когда работу выполняет мастер, который ведёт несколько объектов и хочет использовать повторяющиеся шаблоны.
В новостройке меньше демонтажа, но больше зависимостей между черновыми работами и инженерией. В смете заранее разделите возведение или корректировку перегородок, электрику, сантехнику, подготовку полов, стен и потолков, затем чистовую отделку. Отдельно отметьте решения, которые зависят от кухни, встроенной мебели и освещения: закладные, выводы, розетки и точки воды. Если эти позиции не синхронизировать с мебельным проектом, переработка инженерии появляется уже после завершения чернового этапа.
Для новостройки полезно привязывать каждую крупную закупку к готовности основания. Плитка не должна заказываться только потому, что она выбрана, если не подтверждены размеры облицовки и раскладка. Двери не стоит считать как окончательную позицию до проверки чистовых проёмов. В смете удобно иметь статус готовности исходных данных: измерено, спроектировано, согласовано, можно заказывать. Такой статус снижает риск преждевременной закупки.
Во вторичном жилье больше всего неопределённости скрыто под существующей отделкой и внутри инженерных систем. До демонтажа невозможно точно знать состояние основания во всех местах. Поэтому смету стройте по контрольным точкам: первоначальный расчёт, уточнение после вскрытия, корректировка после инженерного обследования и финализация перед чистовой отделкой. Каждая новая версия должна объяснять, какие факты стали известны и какие строки они изменили.
Здесь особенно важно не смешивать резерв с автоматически завышенными количествами. Лучше оставить исходный объём честным, а потенциально неизвестные работы вынести в отдельный список рисков: локальное восстановление стяжки, дополнительное выравнивание, замена участка труб, корректировка проводки, усиление основания. После вскрытия риск либо превращается в конкретную измеримую работу, либо закрывается без расхода. Такой подход делает бюджет прозрачнее, чем искусственное увеличение каждой строки.
Для офиса, студии, магазина или клиентской зоны к обычной строительной смете добавляется стоимость организационных решений: временная площадка для команды, поэтапный переезд, требования к дате запуска, ночные или ограниченные окна для работ, согласование вывесок и оборудования, подключение сетевой инфраструктуры. Здесь особенно полезен журнал изменений с влиянием на срок. Решение, которое почти не меняет строительный объём, иногда сдвигает запуск пространства и поэтому требует отдельной оценки.
В бизнес-сценарии смета должна быть совместима с внутренним процессом согласования. Отделите обязательный строительный контур от опций дизайна, которые можно исключить без нарушения функции помещения. Тогда при необходимости сократить бюджет команда понимает, какие решения влияют на безопасность и эксплуатацию, а какие относятся к визуальному уровню. Это делает обсуждение предметным и снижает риск случайно убрать критичную инженерную позицию вместе с декоративной.
Обои, краска, плитка и ламинат заметны, поэтому их вспоминают первыми. Но стоимость ремонта формируют и невидимые слои: демонтаж, подготовка основания, грунтование, гидроизоляция, крепёж, закладные, кабели, трубы, вывоз мусора. Проверяйте смету по последовательности работ от пустого помещения до готового результата — так пропуски обнаруживаются лучше, чем при перечислении материалов по памяти.
Общая площадь квартиры не равна площади стен, площади плитки или объёму штукатурки. Каждый вид работы должен иметь собственную базу расчёта. Даже площадь пола одной комнаты может отличаться от площади конкретного покрытия, если есть встроенные конструкции, подиумы или участки с другим материалом.
Когда расчёт начинают с расценок, внимание смещается на сравнение магазинов и мастеров, хотя основной риск нередко связан с объёмом. Сначала убедитесь, что количество выведено из обмеров и проекта. После этого обновление цены превращается в простую замену параметра, а не в полный пересчёт сметы.
Одна строка с общей стоимостью укладки плитки с материалами плохо контролируется. Если меняется плитка, непонятно, какая часть относится к работе. Если растёт объём работ, нельзя проверить расход материала. Разделяйте как минимум труд, основные материалы, расходники и логистику.
Файл с названием финальная_смета_новая_последняя не является системой версий. Используйте дату и номер ревизии, а также краткую запись об изменениях. Согласованная версия не должна исчезать после редактирования. Это особенно важно при подрядном ремонте: нужно видеть, какие строки существовали до изменения и какие появились позже.
Даже без формального акта полезно завершать каждый этап сверкой: какие работы выполнены, какие материалы использованы, какие остатки есть, что оплачено и какие замечания остаются. После этого план следующего этапа корректируется на основе факта. Такой ритм предотвращает накопление расхождений до конца ремонта.
Если все пункты выполняются, смета становится не прогнозом одной цифры, а управляемой моделью ремонта. Её можно обновлять при изменении цен и решений, не теряя историю и исходные объёмы. Именно такая структура помогает собственнику контролировать подрядчика, а команде — быстро объяснять изменение бюджета и сроков.
Самый простой способ понять, работает ли система, — проверить не точность первоначальной общей суммы, а качество данных. Ремонт почти неизбежно меняется, поэтому полезнее измерять объяснимость и полноту. Хорошая смета показывает, почему итог изменился и кто согласовал изменение. Плохая просто заменяет старое число новым.
Для бизнеса добавьте ещё один показатель — влияние изменения на дату готовности пространства. Дополнительная работа бывает приемлемой по бюджету, но критичной для открытия офиса, запуска студии или переезда команды. Поэтому в журнале изменений полезно фиксировать не только деньги, но и срок.
Самостоятельно составить рабочую смету реально без профессиональной сметной подготовки, если идти от проекта к количествам, а от количеств — к стоимости. Самая полезная привычка здесь не искать идеальную итоговую цифру, а поддерживать структуру, в которой любое изменение можно объяснить. Тогда смета остаётся актуальной на всём протяжении ремонта и помогает принимать решения, а не просто хранит первоначальный прогноз.
