Календарный план курсовой работы: как составить и заполнить по этапам

2026-10-09 12:30:12 Время чтения 21 мин 92

Когда подготовка растягивается на несколько недель или месяцев, одной даты сдачи недостаточно. Календарный план курсовой работы помогает заранее разложить путь от темы до готового файла, увидеть контрольные точки и оставить время на проверку преподавателя и исправления.

Ниже разберём, из чего строится такой график, какие этапы в него включить и как назначать реалистичные сроки. Независимо от того, предполагает ли подготовка курсовой работы самостоятельное выполнение всех этапов или консультации со специалистами, календарный план помогает согласовать последовательность действий с руководителем и распределить нагрузку до даты сдачи.

Что представляет собой график подготовки курсовой

Это рабочая схема, в которой крупное учебное исследование разбито на последовательные действия с датами. В простом варианте таблица показывает, что именно нужно сделать, к какому сроку и какой результат должен быть готов: утверждённая тема, список источников, черновик главы, расчёты, исправленный текст или финальный файл.

Форма документа зависит от требований конкретного вуза, кафедры и образовательной программы. Где-то студент получает готовый бланк вместе с заданием, а где-то составляет график сам и согласует его с преподавателем. Поэтому сначала стоит открыть методические рекомендации и проверить, какие колонки, подписи и контрольные даты требуются именно у вас.

Не путайте график со структурой содержания. Содержание показывает разделы текста, а график — когда и в какой последовательности будут выполнены исследовательские и организационные задачи.

📌Закрепите! Если кафедра выдала бланк, не меняйте его форму без согласования. Даже удобная собственная таблица может не заменить официальный документ, если по локальным правилам требуется подпись преподавателя или отметка о фактическом выполнении.

Какие задачи решает график

Календарный план курсовой работы полезен не как формальность, а как инструмент управления сроками. Он показывает объём оставшихся задач, помогает вовремя отдавать промежуточные материалы на проверку и снижает риск ситуации, когда за несколько дней до дедлайна одновременно нужно дописывать главу, переделывать расчёты и оформлять список источников.

Календарный план помогает держать работу над курсовой под контролем и не оставлять всё на последние дни

Распределение подготовки по этапам

Большая учебная задача кажется менее тяжёлой, когда разбита на конкретные действия. Вместо пункта «написать всё» появляются небольшие результаты:

  1. согласовать тему;
  2. собрать литературу;
  3. подготовить структуру;
  4. завершить теоретический раздел;
  5. провести анализ;
  6. сформулировать выводы.

Так проще оценить трудоёмкость и понять, какие действия зависят друг от друга. Например, практический анализ нельзя полноценно завершить до сбора исходных данных, а выводы — до интерпретации результатов.

Контроль сроков и промежуточных результатов

Дедлайн в конце семестра мало помогает, если между стартом и сдачей нет точек проверки. Промежуточные даты позволяют рано заметить отставание: не после пропущенного итогового срока, а на этапе, который ещё можно перенести или упростить без ущерба для результата.

Контролировать лучше не количество проведённых за ноутбуком часов, а готовый результат. Формулировка «до 15 октября — подобрать 20–25 релевантных источников и распределить их по разделам» полезнее записи «заниматься литературой неделю».

Организация взаимодействия с руководителем

Преподавателю удобнее комментировать материалы частями, если это допускают правила кафедры. Можно заранее определить даты согласования структуры, передачи теоретического раздела, проверки расчётов или анализа и просмотра черновика целиком.

Так студент понимает, когда ему нужен ответ руководителя, а преподаватель видит ожидаемый темп подготовки. При этом график не отменяет договорённостей: периодичность консультаций и способ передачи файлов лучше уточнить отдельно.

Лайфхак! Не ставьте дату получения замечаний на следующий день после отправки главы, если преподаватель не обещал такой срок. Сначала уточните, сколько времени обычно занимает проверка, и только потом назначайте следующий этап.

Снижение нагрузки перед сдачей

Последние дни стоит оставлять не для написания основной части, а для финальной проверки. Тогда остаётся время сопоставить содержание и заголовки, проверить ссылки, нумерацию, приложения, список литературы и технические требования.

✅ Запас особенно нужен, если исследование включает расчёты, опрос, эксперимент, работу со статистикой или данными организации. Такие задачи сильнее зависят от внешних обстоятельств и чаще требуют повторной проверки.

Из каких элементов состоит таблица сроков

Таблица сроков помогает видеть этапы работы, плановые даты и фактическое выполнение задач

Запрос «календарный план курсовой работы пример» ведёт к разным по виду таблицам: конкретная форма зависит от программы. Обычно в документе есть три смысловых блока.

1. Наименование этапа. Пишите действие так, чтобы по формулировке было понятно, что считается завершением. Вместо «теория» лучше указать «подготовить черновик первой главы» или «согласовать структуру теоретической части».

2. Плановые сроки. Это конкретная дата или период. Если задача занимает несколько дней, удобнее обозначить начало и окончание. Для контрольной точки достаточно формата «до 18.10».

3. Фактическое выполнение и отметка руководителя. В этой части фиксируют реальную дату завершения, подпись, комментарий или иной статус — если это предусмотрено бланком. Если официальной колонки нет, для личного контроля можно вести отдельную отметку «готово / в работе / перенесено».

💡Заметьте! Дата без результата почти бесполезна. Проверьте каждый пункт вопросом: «Что именно у меня должно быть готово к этому числу?» Если ответ расплывчатый, уточните формулировку.

Какие этапы включить в график

Последовательность зависит от дисциплины и требований кафедры, но логика обычно идёт от постановки задачи к сбору материалов, затем к написанию и анализу, после чего следуют проверка, исправления и оформление.

Перед стартом полезно сверить график с заданием на курсовую работу: в нём могут быть закреплены отдельные вопросы, исходные данные и требования к результату.

График курсовой удобнее строить как последовательность этапов: от уточнения темы до финальной проверки и сдачи работы

Подготовительный этап

Сначала уточните тему и её границы, согласуйте цель и задачи, подготовьте предварительную структуру. Если тема уже выдана кафедрой, всё равно проверьте, одинаково ли вы и руководитель понимаете объект, предмет и ожидаемый результат.

На этом же этапе соберите требования: объём, обязательные разделы, формат практической части, правила оформления, сроки промежуточной проверки и финальной сдачи. Чем раньше выяснены ограничения, тем меньше риск переделывать уже готовые фрагменты.

Поиск и изучение источников

Выделите отдельное время на поиск научной литературы, нормативных документов, статистики и других материалов, которые нужны по теме. Сразу сохраняйте библиографические данные и отмечайте, для какого раздела пригодится источник.

Не стоит завершать поиск по первой найденной подборке. Сначала соберите рабочий список, затем отберите действительно релевантные и доступные материалы. Для тем с быстро меняющимися данными отдельно проверьте актуальность статистики и нормативной базы.

Подготовка теоретической и практической частей

Не объединяйте все главы в один длинный пункт. Удобнее назначить срок для каждого крупного раздела и, если есть сложная практическая часть, вынести расчёты, обработку данных, эксперимент или разработку рекомендаций в самостоятельные задачи.

Так легче увидеть зависимость между действиями. Например, сначала собирают данные, затем обрабатывают их, после этого описывают результаты и только потом формулируют выводы по практической части.

Проверка и доработка текста

В графике нужны не только даты написания, но и время на обратную связь. Заложите передачу материалов руководителю, получение замечаний, внесение правок и повторную проверку, если она требуется.

Если комментарии могут затронуть структуру или методику, лучше отправлять ключевые части заранее. Иначе одно позднее замечание способно вызвать каскад изменений сразу в нескольких разделах.

Оформление и подготовка к сдаче

Финальный этап включает не косметику, а полноценную техническую проверку. Сверьте заголовки и содержание, ссылки и список источников, подписи к таблицам и рисункам, приложения, нумерацию, поля, интервалы и другие требования вашего вуза.

После этого подготовьте итоговый файл и проверьте, что он открывается без сбоев. Печать, нормоконтроль или загрузку в систему при необходимости внесите отдельными строками.

Как составить реалистичный график: пошаговая инструкция

Не заполняйте таблицу «для вида», а затем не подгоняйте под неё реальную учёбу. Начните с конечного срока, оцените объём задач и только потом назначайте даты. Ориентиры можно сопоставить с материалом о том, за сколько по времени можно написать курсовую.

Шаг 1. Уточните окончательный срок сдачи

Найдите официальную дату и проверьте, что именно должно произойти к этому моменту: отправка файла руководителю, загрузка в систему, сдача на кафедру или защита. Эти события могут быть разнесены по времени.

От конечной даты двигайтесь назад. Перед ней должны поместиться финальная проверка, исправления после замечаний и, при необходимости, нормоконтроль. Не отдавайте весь резерв последнему дню.

Шаг 2. Разделите подготовку на проверяемые задачи

Сначала выпишите крупные блоки, затем разложите каждый на действия с понятным результатом. «Практическая часть» может превратиться в четыре пункта: получить данные, провести расчёты, построить таблицы или графики, описать результаты.

Чем конкретнее пункт, тем легче проверить результат. Но дробить процесс до уровня «открыть документ» не нужно: таблица не должна превращаться в ежедневник.

Шаг 3. Оцените продолжительность каждой задачи

Разным действиям требуется разное время. Найти и отобрать источники иногда быстрее, чем провести расчёты или дождаться данных для практической части. Исправление текста после серьёзных замечаний тоже может занять больше одного вечера.

Учитывайте свою загрузку. Если на неделе есть зачёты, лабораторные или подработка, не назначайте на неё самый тяжёлый этап только потому, что в календаре много дней.

Шаг 4. Расположите этапы в логичной последовательности

Проверьте зависимости. Нельзя корректно описать результаты анализа до самого анализа, а окончательно оформить список литературы — до проверки всех ссылок в тексте. Некоторые действия можно вести параллельно, но это должно быть осознанное решение.

Если этап зависит от ответа организации или консультации преподавателя, предусмотрите другую задачу на случай задержки. Так пауза не остановит всю подготовку.

Шаг 5. Установите промежуточные контрольные точки

Выберите несколько дат, в которые можно оценить результат целиком: согласована структура, готова первая глава, завершена практическая часть, собран полный черновик. Эти точки показывают не активность, а прогресс.

Не создавайте лишнюю бюрократию: фиксируйте ключевые переходы между этапами и сроки, которые назначил руководитель.

Шаг 6. Оставьте резерв времени

Не распределяйте все дни до дедлайна без остатка. Нужен запас на задержку ответа, дополнительные источники, технические проблемы, перерасчёты или повторную правку после проверки.

Размер резерва зависит от сложности темы и длительности подготовки. Практический принцип простой: чем больше внешних зависимостей и неопределённости, тем раньше должен быть готов полный черновик.

❗Важный момент! Резерв — это не свободное время, которое заранее можно занять другой задачей. Пока основной текст не прошёл проверку, относитесь к этим дням как к страховке от срыва срока.

Шаг 7. Согласуйте график с руководителем

Покажите преподавателю не только даты, но и ожидаемые промежуточные результаты. Уточните, какие материалы он хочет видеть по частям, сколько времени ему нужно на проверку и какие контрольные точки обязательны.

После разговора внесите изменения сразу. Если преподаватель просит раньше показать методику или практический раздел, лучше перестроить последовательность на старте, чем спорить с уже заполненной таблицей.

Шаг 8. Корректируйте график по мере выполнения

Изменения сами по себе не означают, что планирование провалилось. Если этап объективно занял больше времени, перенесите следующие даты и посмотрите, где можно сократить паузу или выполнить задачи параллельно.

Нельзя корректировать только одно — итоговый срок, если он установлен вузом и не был официально изменён. При заметном отставании сообщите руководителю заранее, а не после пропущенной контрольной точки.

При каждом переносе проверяйте, не сдвигается ли вслед за ним зависимая задача. Лучше один раз пересчитать ближайшие даты, чем сохранить прежние числа, которые уже невозможно выполнить.

Пример календарного плана курсовой работы

Ниже — условный образец для семестровой подготовки. Даты не являются нормативными: замените их на сроки своей кафедры и договорённости с преподавателем. Этот пример календарного плана курсовой работы показывает, как отделить написание разделов от проверки и исправлений.

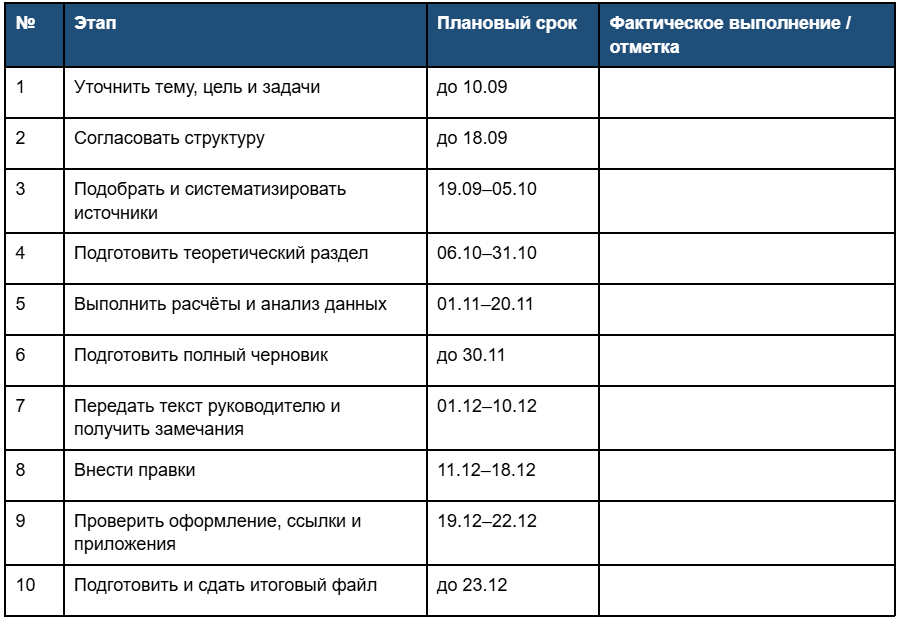

Календарный план курсовой работы: пример распределения этапов по срокам

Адаптируйте образец под тему:

  1. для эксперимента добавьте методику и проведение;
  2. для экономического исследования — получение данных и расчёты;
  3. для гуманитарного — анализ корпуса источников.

Если кафедра требует подпись после каждой точки, оставьте соответствующую колонку.

❗Предостерегаем! Не копируйте чужие даты механически. Хороший образец показывает логику, а не готовое расписание: оно должно учитывать ваш дедлайн, объём практической части и скорость проверки преподавателя.

Как контролировать выполнение графика

Регулярная проверка прогресса помогает вовремя заметить отставание и скорректировать задачи

Календарный план курсовой работы работает только тогда, когда к нему возвращаются после заполнения. Удобнее выбрать один способ контроля — таблицу, календарь или менеджер задач — и обновлять его регулярно, чем вести несколько несинхронных списков.

Визуализируйте прогресс

Добавьте простой статус: «не начато», «в процессе», «готово», «нужна правка». Для длинных этапов можно отмечать процент только тогда, когда он связан с измеримым результатом, например 3 из 5 подразделов готовы.

Визуальная отметка помогает быстро увидеть узкое место. Если несколько следующих задач зависят от одного незавершённого пункта, именно его стоит поставить в приоритет.

Проверяйте график регулярно

Достаточно короткой проверки раз в несколько дней или раз в неделю — в зависимости от плотности сроков. Сравните плановую и фактическую дату, посмотрите, что изменилось, и обновите ближайшие действия.

Не пересматривайте весь семестр из-за задержки на день. Корректировка нужна, когда отставание влияет на следующую точку или съедает резерв перед сдачей.

Фиксируйте выполненные задачи

Не удаляйте завершённые строки. Фактические даты показывают реальный темп и помогают точнее оценивать оставшиеся действия. Если официальный бланк предусматривает подпись или замечание преподавателя, заполняйте эти поля по принятому порядку.

Кратко фиксируйте причину переноса: «жду данные», «нужны дополнительные источники», «изменяется методика». Так легче понять источник отставания.

Делите крупные этапы на небольшие действия

Если пункт висит без движения больше нескольких дней, возможно, он слишком крупный. «Написать вторую главу» можно временно разложить на сбор данных, расчёты, описание результатов и выводы.

После завершения подзадач в официальной таблице не обязательно добавлять новые строки. Детализацию можно вести в личном списке, сохраняя утверждённую форму документа.

Учитывайте отдых и другие учебные задачи

Реалистичный график строится вокруг фактической недели студента, а не вокруг идеального сценария. Оставляйте дни без тяжёлых задач, учитывайте пары, зачёты, практику, дорогу и личные обязательства.

Если приходится регулярно работать ночью, это сигнал не ускоряться ещё сильнее, а пересмотреть ближайшие сроки и объём задач. Цель контроля — вовремя заметить перегрузку и перераспределить действия до того, как она повлияет на качество.

Подытожим

Календарный план курсовой работы полезен, когда отражает реальную последовательность подготовки: от уточнения темы и источников до проверки, правок и сдачи. Начинайте с официального дедлайна, разбивайте крупные этапы на проверяемые результаты, согласуйте контрольные точки с руководителем и оставляйте резерв на обратную связь.

Не воспринимайте таблицу как документ, который заполняют один раз. Сверяйте плановые и фактические даты, корректируйте ближайшие действия и сохраняйте итоговый срок. Такой подход позволяет равномерно распределить нагрузку и учитывать особенности каждого этапа, независимо от того, выполняется ли курсовая работа полностью самостоятельно или с консультационной поддержкой специалистов.
